南阳路道路排水工程进展情况
发布日期:2016-08-16    作者:长春Z6尊龙凯时    来源:长春Z6尊龙凯时

    Z6·尊龙凯时「中国」官方网站

Z6·尊龙凯时「中国」官方网站

本工程位于长春市西南部, ,,,,,,工程起点洛阳街, ,,,,,,终至和平大街, ,,,,,,道路全长556米, ,,,,,,工期至2016年8月26日, ,,,,,,根据工程进度安排, ,,,,,,预计在7月31日北半幅达到通车条件。。。。。。。。

一、    工程进展

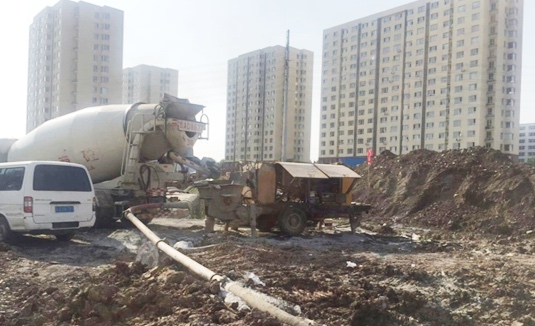

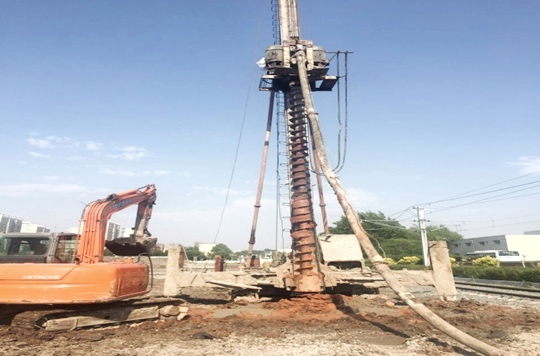

由于道路边界与55路有轨电车轨道相距不足50公分, ,,,,,,土基处理时为避免轨道的沉陷, ,,,,,,所以土基处理分两幅完成。。。。。。。。第一幅靠近轨道6米宽的土基处理采用CFG桩(水泥粉煤灰碎石桩)完成, ,,,,,,CFG桩总计1086根, ,,,,,,现已全部灌注完毕。。。。。。。。第二幅根据土基情况,桩号k0+27—k0+230采用60cm山皮石换填;;;;;;;桩号k0+230—k0+480采用100cm山皮石, ,,,,,,150cm白灰土换填;;;;;;;桩号k0+480—k0+556采用50cm山皮石换填。。。。。。。。目前正在修建施工便道, ,,,,,,以便工程材料的进厂, ,,,,,,同时约有6000m?弃土需要外运。。。。。。。。

二、    下一步工作安排

1、修建施工便道约300米;;;;;;;

2、山皮石进厂进行第二幅土基处理;;;;;;;

3、结构层填筑。。。。。。。。

南阳路是一条东西走向的道路, ,,,,,,其西侧与长春西站站前街交会, ,,,,,,其东侧抵达正阳广场。。。。。。。。??????梢运担 ,,,,,,这条路是连接长春西站与市区的一条重要道路。。。。。。。。我公司将根据施工总进度对工程施工内容进行细化安排, ,,,,,,同时做好雨季施工方案, ,,,,,,确保工程顺利完工。。。。。。。。
